10月7日上午,我国主要能源通道大秦铁路2025年秋季集中修施工,将全面恢复送峰度夏能源运输后的铁路设备设备机能,为今冬明春电煤保供夯实线路根本。

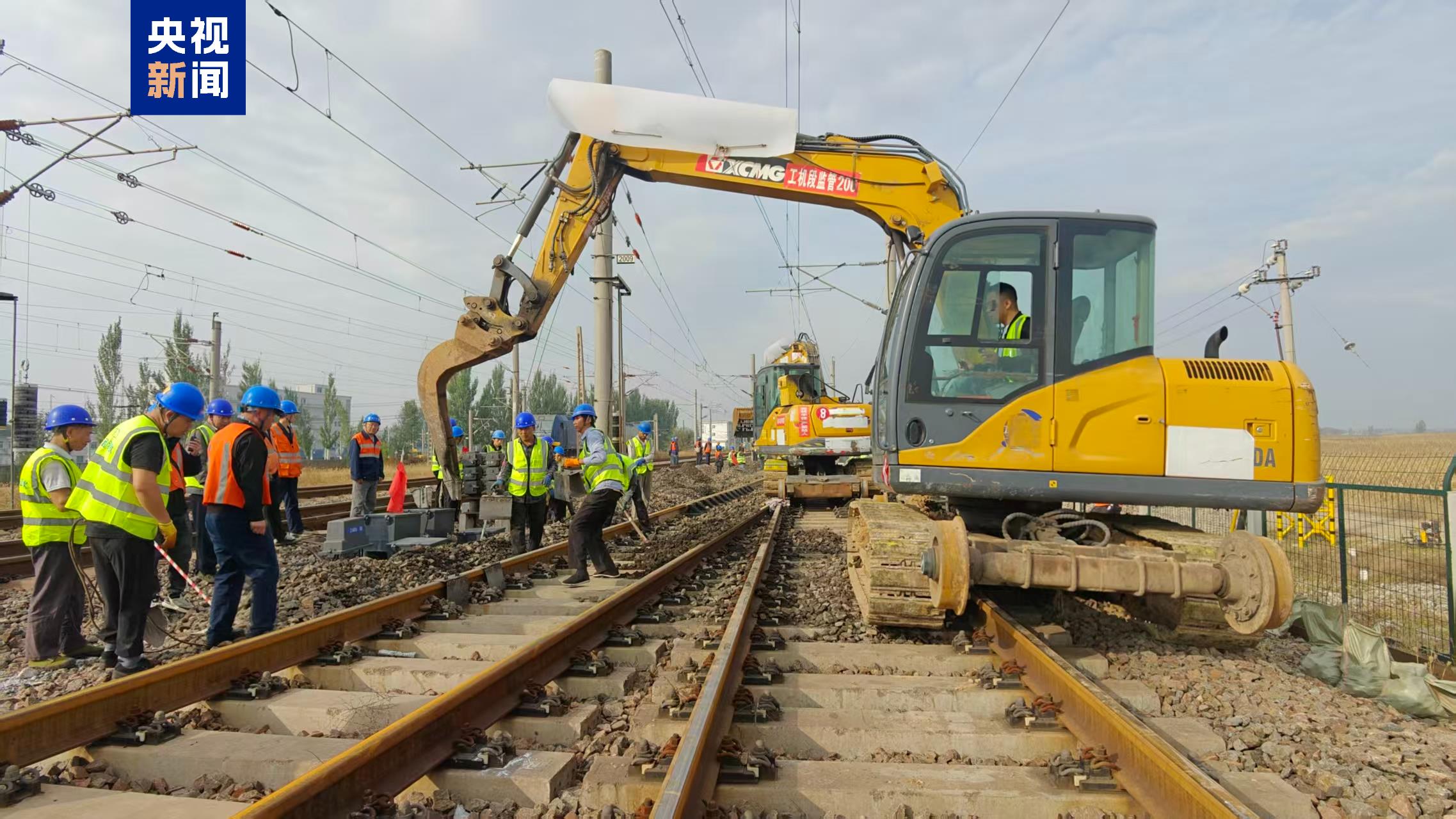

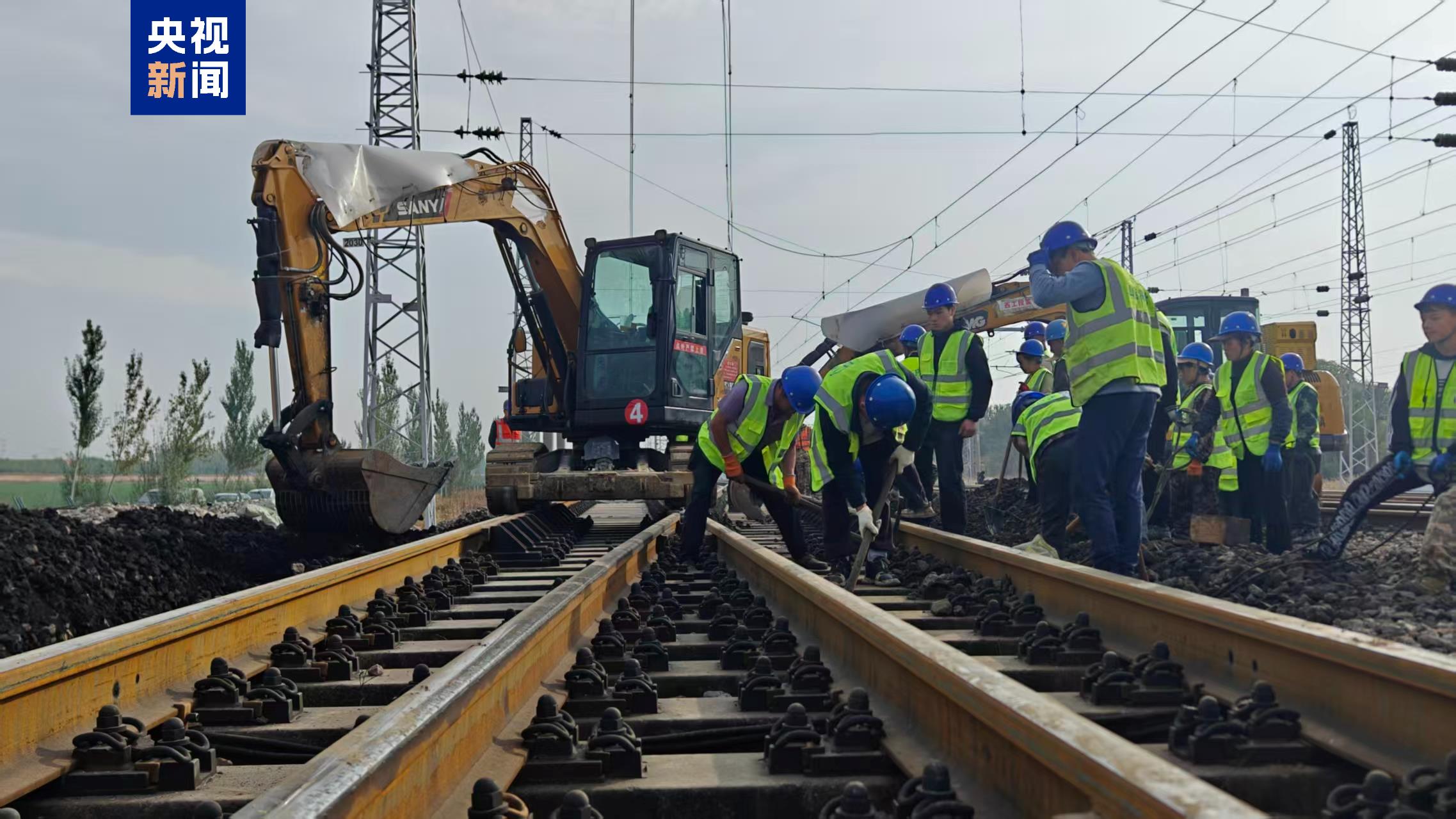

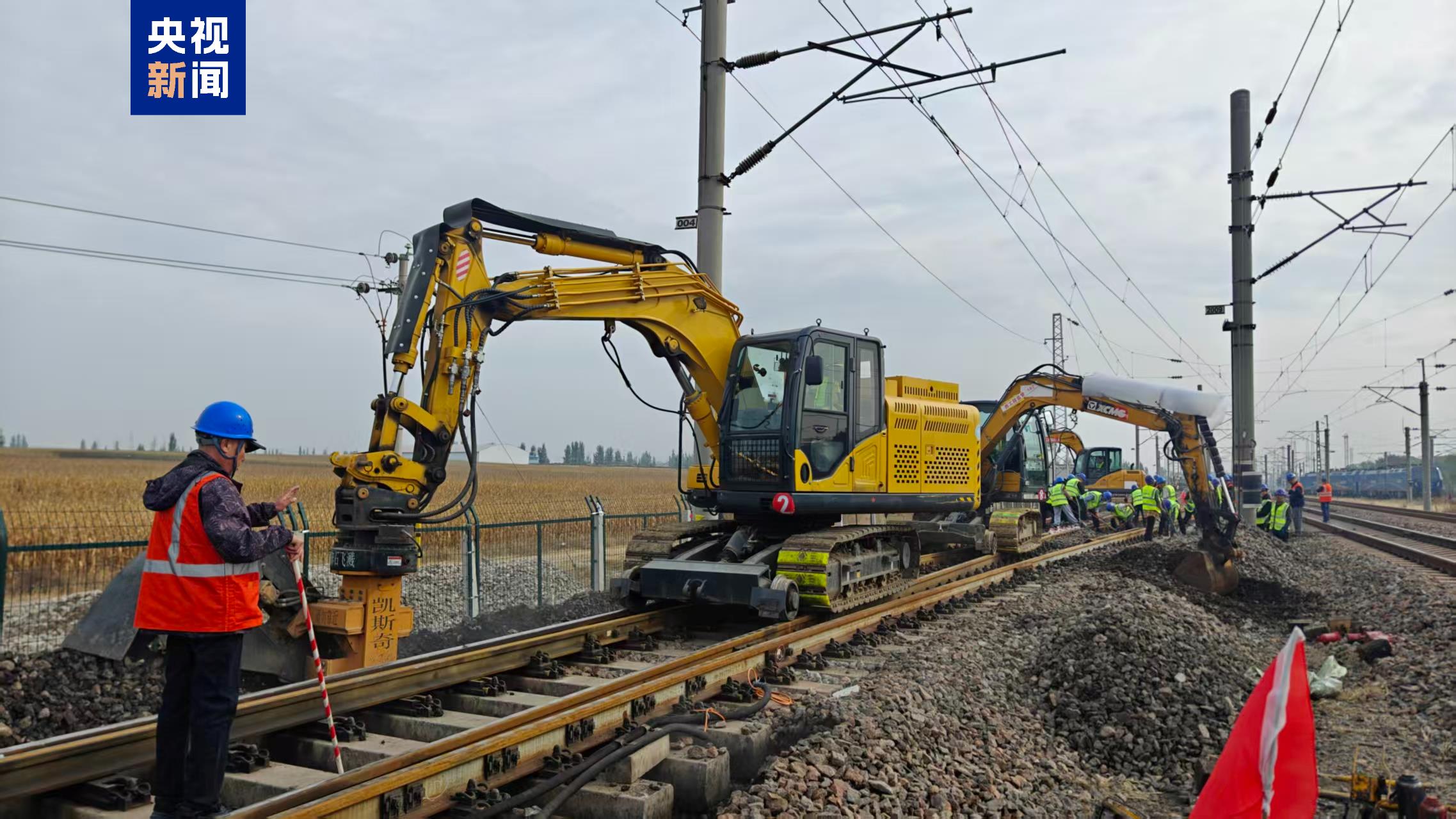

此次集中修施工从10月7日至10月26日,为期20天,累计完成成段改换钢轨107。438公里、成段改换轨枕1。57万根,大机捣固线公里、大机打磨线公里等使命,以及地道整治、电缆更新、接触网维修等施工。国铁太原局大规模利用大型捣固车、清筛车等大型施工机械67组,挖掘机等小型机械114台,10000余人构成126支施工步队,同时上道,多工种立体式功课,提高施工质量和效率。
别的,此次集中修施工较客岁同期增派900余名功课人员,添加14台大型机械、17台小型养路机械,改换钢轨功课步队由客岁的一支添加到三支;同时,运输部分按照施工现实,“一日一图”动态调整运输方案,机列跟尾,组织平衡运输,开行高质量沉载列车,力争集中修施工期间大秦铁路日均运量连结正在100万吨以上。
大秦铁路西起山西大同,东至秦皇岛,全长653公里,是我国西煤东运次要通道,年运输煤炭4亿吨以上,承担着全国各大电网、发电公司、钢铁公司和300多家次要发电厂、6000多家企业的煤炭保供使命,用户群辐射26个省、市、自治区。
此次集中修施工从10月7日至10月26日,为期20天,累计完成成段改换钢轨107。438公里、成段改换轨枕1。57万根,大机捣固线公里、大机打磨线公里等使命,以及地道整治、电缆更新、接触网维修等施工。国铁太原局大规模利用大型捣固车、清筛车等大型施工机械67组,挖掘机等小型机械114台,10000余人构成126支施工步队,同时上道,多工种立体式功课,提高施工质量和效率。
别的,此次集中修施工较客岁同期增派900余名功课人员,添加14台大型机械、17台小型养路机械,改换钢轨功课步队由客岁的一支添加到三支;同时,运输部分按照施工现实,“一日一图”动态调整运输方案,机列跟尾,组织平衡运输,开行高质量沉载列车,力争集中修施工期间大秦铁路日均运量连结正在100万吨以上。
大秦铁路西起山西大同,东至秦皇岛,全长653公里,是我国西煤东运次要通道,年运输煤炭4亿吨以上,承担着全国各大电网、发电公司、钢铁公司和300多家次要发电厂、6000多家企业的煤炭保供使命,用户群辐射26个省、市、自治区。扫二维码用手机看
